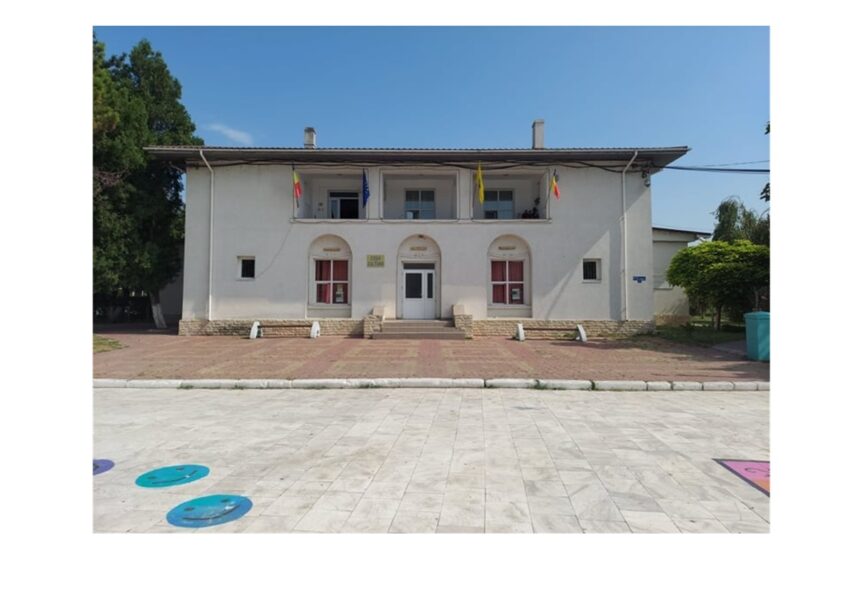

Conflictul dintre Primăria Hârșova și Ministerul Dezvoltării ajunge la Curtea de Apel București, în contextul lucrărilor de la Casa de Cultură
Primăria Hârșova va fi citată la Curtea de Apel București, într-un proces cu Ministerul Dezvoltării, legat de lucrările de modernizare și dotare a Casei de Cultură din oraș, derulate prin proiectul european în parteneriat cu Dobrichka. Litigiul se referă la proiectul finanțat din fonduri europene intitulat „Hîrșova- Dobrichka Together on the Road of Sustainable Development through Beautiful Cross Border Culture”.
În centrul disputei se află contractul pentru lucrările de modernizare și dotare a Casei de Cultură, în legătură cu care Direcția Control de Prim Nivel din cadrul ministerului a decis reducerea sumei ce urma să fie rambursată Primăriei Hârșova, pe motiv că ar fi existat „o modificare substanțială” a contractului, determinată de semnarea a două acte adiționale care au prelungit execuția lucrărilor cu patru luni, din cauza întârzierii primirii soluției tehnice de proiectare.
Primăria Hârșova a solicitat instanței anularea raportului întocmit în urma controlului, precum și anularea deciziei prin care s-a respins contestația formulată împotriva raportului, și obligarea pârâților la plata corecției de 25% aplicată de controlorii de prim nivel pentru contractul de execuție.
Procesul a fost câștigat inițial de Primăria Hârșova la Tribunalul Călărași. Judecătorii au admis în parte cererea de chemare în judecată, respingând doar aspectele referitoare la chemarea în judecată a Ministerului Dezvoltării și chemarea în garanție a companiei care a realizat lucrările. Cazul a fost ulterior contestat de Biroul Regional pentru Cooperare Transfrontalieră Călărași, ajungând la Curtea de Apel București, unde recursul se va judeca pe 26 iunie 2025.
În primă instanță, Tribunalul Călărași a decis, prin Hotărârea 892/2024, că cererea Primăriei Hârșova este întemeiată, anunțând anularea raportului de partener și a rezoluției de respingere a contestației, obligând pârâtul la plata corecției de 25% aplicate. Ministerul Dezvoltării a fost scos din cauză, iar cererea de recurs poate fi depusă în termen de 15 zile de la comunicare.
Primăria Hârșova a contestat concluziile controlului de prim nivel, argumentând că modificările contractului au fost necesare din cauza problemelor tehnice apărute în timpul execuției lucrărilor. Judecătorii au considerat că prelungirea contractului a fost legală și că o eventuală desființare a acestuia ar fi dus la întârzieri mai mari și costuri suplimentare.
Decizia Curții de Apel București va fi definitivă, iar rezultatul procesului va avea un impact semnificativ asupra finalizării lucrărilor de la Casa de Cultură din Hârșova.
