Constanța se transformă: Noul CET se conturează cu o investiție impresionantă și promisiunea finalizării în iunie 2026
Construirea noului CET din Constanța, un proiect finanțat prin Planul Național de Redresare și Reziliență, a început pe 30 ianuarie 2025, având o valoare de aproximativ 700 de milioane de lei. Lucrările la noua centrală termoelectrică în cogenerare avansează conform calendarului, echipele implicate lucrând constant pentru a livra un sistem performant de producere a energiei termice și electrice.
Lucrările decurg conform graficului, cu eforturi depuse pentru a finaliza proiectul până pe 30 iunie 2026. Noul CET va fi predat la termenul stabilit, având capacitatea de a produce până la 50 MW electrici și peste 150 MW termici. Comparativ cu echipamentele actuale, centrala nouă va beneficia de tehnologie de înaltă eficiență, acoperind integral necesarul de energie termică pentru municipiul Constanța.

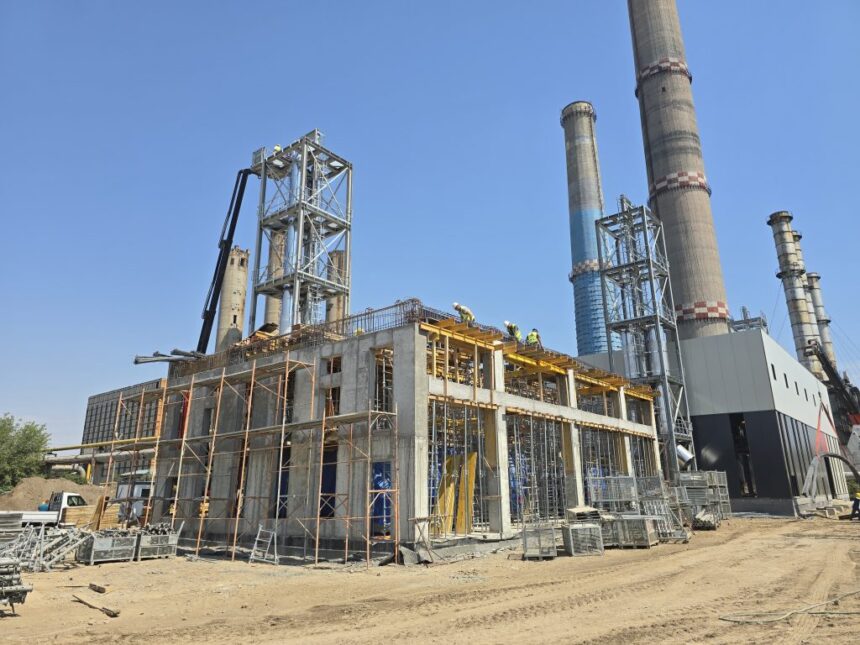

Până acum, a fost turnat radierul (586 mc de beton) pentru acumulatorul de căldură, iar montajul structurii metalice a clădirii cazanelor pe gaz a fost finalizat. De asemenea, au început lucrările pentru execuția celor 140 de piloți necesari pentru zona motoarelor termice. Următoarele etape prevăd continuarea instalației echipamentelor tehnologice și finalizarea infrastructurii aferente.
Proiectul noii centrale termoelectrice este finanțat prin PNRR, Componenta 6 – Energie, cu o valoare totală de 742.921.672,15 lei (TVA inclus). Din această sumă, peste 512 milioane de lei reprezintă fonduri nerambursabile, restul constituind contribuție din bugetul local.
Această investiție strategică este esențială pentru decarbonizarea sistemului energetic local, utilizând inițial gaz natural și având în vedere tranziția ulterioară către hidrogen verde, produs din surse regenerabile.
Sistemul va asigura eficiență energetică ridicată și reducerea emisiilor de CO2, scăderea costurilor de operare și a pierderilor de energie, îmbunătățirea confortului termic al constănțenilor, precum și furnizarea continuă a apei calde, 24/24h, fără întreruperi sezoniere. Producerea locală a 55 MW de energie electrică va genera venituri suplimentare la bugetul orașului. Noua centrală va completa investițiile în modernizarea rețelei de transport și distribuție a agentului termic, realizând un sistem termic reabilitat, eficient și sustenabil.
