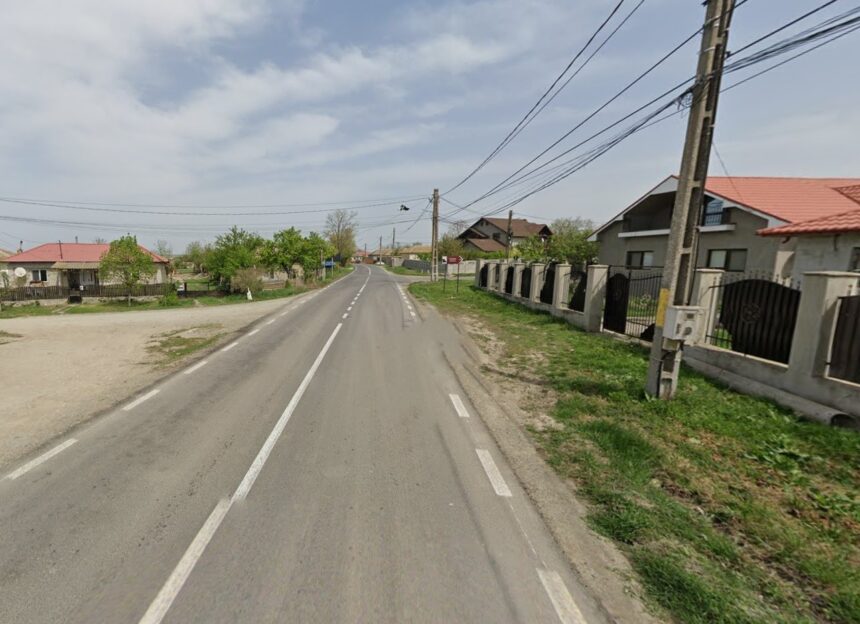

Locuitorii din Gura Dobrogei și Râmnicu de Jos, fără acces la apă, deși rețeaua publică a fost finalizată în 2020
Locuitorii din satele Gura Dobrogei și Râmnicu de Jos, din comuna Cogealac, nu sunt conectați la rețeaua publică de apă și canalizare, în ciuda faptului că proiectul de alimentare a fost finalizat în anul 2020. Primăria Cogealac a investit 15,7 milioane de lei în această investiție, bani proveniți din Programul Național de Dezvoltare Rurală.
Rețeaua de alimentare cu apă și canalizare a fost recepționată, însă lucrările de branșamente individuale la locuințe nu au fost realizate din cauza lipsei fondurilor în bugetul local. Această problemă a fost identificată în urma unui audit de conformitate efectuat de Camera de Conturi la Primăria Comunei Cogealac.
Auditul a evaluat, de asemenea, cheltuielile din fonduri publice pentru alimentarea cu apă potabilă, iluminatul public din satul Gura Dobrogei și modernizarea Drumului Comunal Principal 81, care leagă satul de restul comunei. Misiunea de audit a început pe 15 ianuarie 2024.
Infrastructura rutieră și lipsa fondurilor
Una dintre deficiențele descoperite în audit vizează infrastructura rutieră, în special lipsa surselor de finanțare pentru finalizarea lucrărilor de asfaltare ale drumului principal DC 81. Acesta este parțial modernizat, iar în 2021, Primăria Cogealac a încheiat un contract de achiziție publică pentru proiectarea și execuția lucrărilor, care sunt în stadiul de pietruire, ultima intervenție având loc în 2023.
Reprezentanții Primăriei au declarat că nu mai există bani în buget pentru a finaliza lucrările. Deși circulația pe drum este deschisă, condițiile sunt precare, iar proiectul a fost realizat în proporție de 48,29%. Întârzierea lucrărilor de asfaltare ar putea genera costuri suplimentare și afectează siguranța circulației rutiere și pietonale.
Proiectul de racordare la apă și canalizare abandonat
Un alt proiect nefinalizat din lipsă de fonduri este racordarea locuitorilor din Gura Dobrogei și Râmnicu de Jos la rețeaua publică de apă și canalizare. Deși proiectul a fost recepționat, locuitorii nu sunt branșați, iar lucrările de branșamente nu au fost efectuate din cauza lipsei fondurilor din bugetul local.
La finalul anului 2024, a fost încheiat un contract pentru realizarea studiului de fezabilitate și a documentației necesare obținerii avizelor pentru branșamentele individuale, cu o valoare de 270.000 de lei, fără TVA. După finalizarea acestui studiu, proiectul va fi inclus în bugetul pe anul 2025.
Camera de Conturi Constanța a recomandat întocmirea unor bugete de venituri și cheltuieli care să asigure sustenabilitatea proiectelor de investiții demarate, termenul de implementare fiind stabilit pentru 31 decembrie 2025.
